Ejercicio 17

Determinar la ruta critica con los siguientes datos, obtener la ruta critica más óptima.

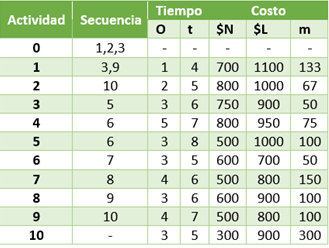

Para calcular m (pendiente costo/tiempo) se utiliza:

m= ($L-$N)/(t-O)

Tener en cuenta que el Costo Fijo es: $500/día

Solución:

Cronograma

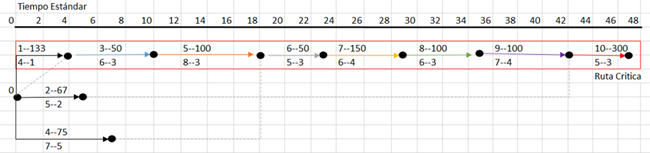

A tiempo Estándar:

Ruta Critica: 0-1-3-5-6-7-8-9-10

t= 47 días

Costos a tiempo estándar:

CF ----> $500 (47) = $23500

$N -------------> = $ 6050

total= $29500

Cronograma:

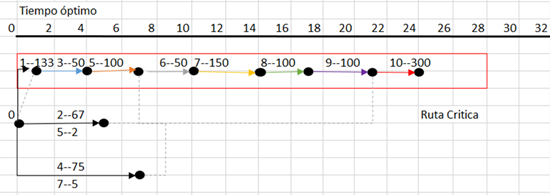

A tiempo Óptimo:

Ruta Critica: 0-1-3-5-6-7-8-9-10

t= 24 días

Costos a tiempo Óptimo:

CF ----> $500 (24) = $12000

$N -------------> = $ 6050

act 1 --------> (133)(3)=400

act 3 ---------> (50)(3) = 150

act 5 ---------> (100)(5)= 500

act 6 -------> (50)(2) = 100

act 7 ------> (150)(2) = 300

act 8 ------> (100)(3) = 300

act 9 ------> (100)(3) = 300

act 10 ------> (300)(2) = 600

total= $20 700
