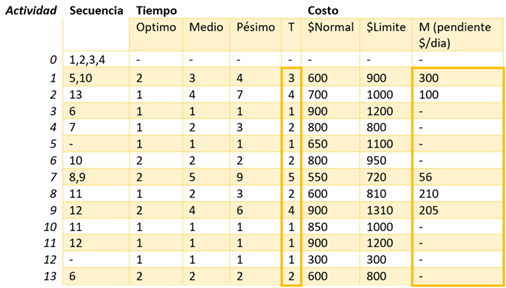

Determinar la ruta critica y el costo de la misma con los siguientes datos:
Para calcular el tiempo medio "t" en la tabla se utiliza la siguiente formula:
t = (o + 4m + p)/6
Para calcular la pendiente se utiliza la siguiente formula:
m= ($L -$N)/(t-o)
La pendiente es la cantidad adicional que se paga por acortar un día el tiempo total.
Considerar que $F= $550/día lo que significa que cada día que pasa cuesta $550 pesos.
Solución:

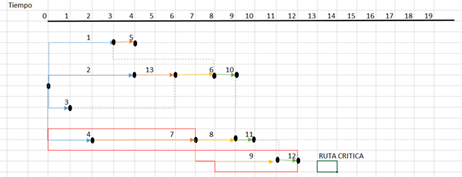

Por lo tanto la ruta critica es 0-4-7-9-12 con un tiempo total de t=12 dias a tiempo estandar
Costos:
Costo Normal
$550(12) = 6600
+ $N = 9150
total= $ 15,750
Para recortar tiempo:
Act. 4 (1 dia) ------>0
Act. 7 (3 dias) ------> 3(56)=168
Act.9 (1 dia) -------> 1(205)=205
total=$16,123
Ahora el tiempo de la ruta critica se redujo a 7 dias por lo tanto hay que modificar las otras rutas para que no sobrepase el tiempo de la ruta critica.
Act. 2 (3 dias) ------>3(100)=300
total= $16,423
Como disminuyo el tiempo de la ruta critica ahora se le resta el costo que se ahorro en esos dias.
(5 dias) -------> 5(550)= 2750
total=$13,673
